Jälgimise ajaskaalal on kalkulatsiooni otsuste oleku kuvamiseks kaks protsessietappi.

  • Eelkalkulatsioon tehakse pärast lammutamist.
  • Lõppkalkulatsioon tehakse pärast taastamist.

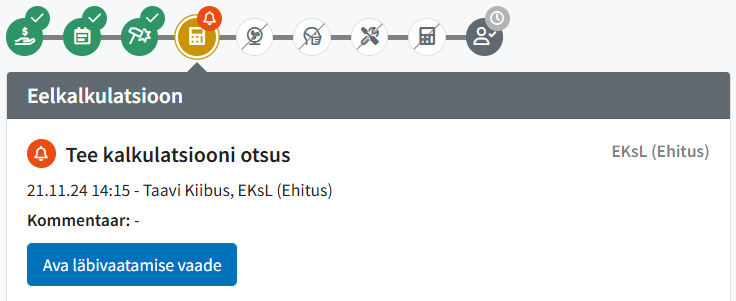

Protsessietapp aktiveeritakse kollase värviga, kui kalkulatsioon esitatakse otsustamiseks.

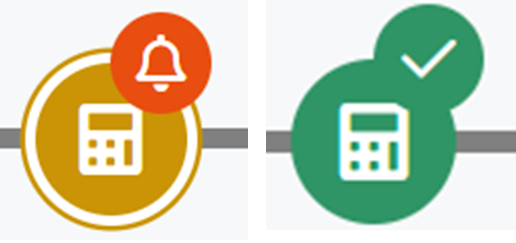

Kui kalkulatsioon on kinnitatud, muutub piktogramm roheliseks.

Pilt, millel on kujutatud sümbol, logo, Graafika, Font Kirjeldus on genereeritud automaatselt

Pilt, millel on kujutatud tekst, Font, logo, kuvatõmmis Kirjeldus on genereeritud automaatselt

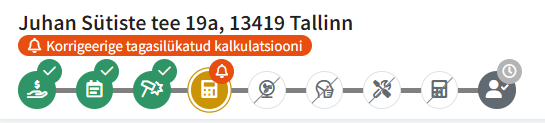

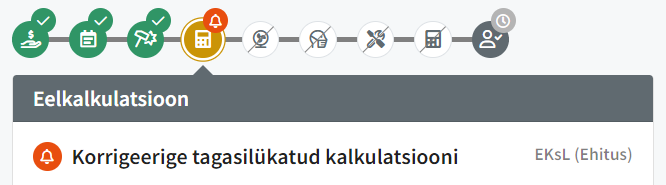

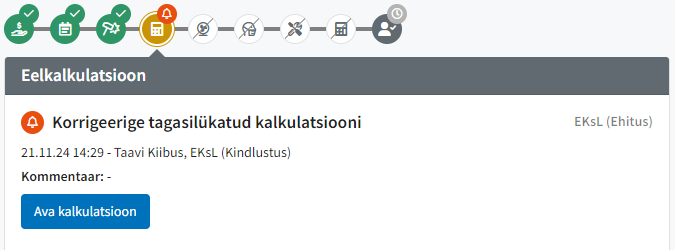

Ülesanded "tee kalkulatsiooni otsus" ja "korrigeeri tagasilükatud kalkulatsiooni" on tähistatud oranži piktogrammiga.

Teated laekunud ülesannete kohta kuvatakse ka vaatel Jälgimine oranži piktogrammi ja tekstteatisega.


Pilt, millel on kujutatud tekst, kuvatõmmis, Font, logo Kirjeldus on genereeritud automaatselt

Kahjukäsitlejate puhul kuvatakse otsuste teave hanke vaates projektiplaani ajaskaala eelkalkulatsiooni ja lõppkalkulatsiooni protsessietappide all.
Pilt, millel on kujutatud tekst, Font, kuvatõmmis Kirjeldus on genereeritud automaatselt

Töövõtjate puhul kuvatakse kalkulatsioonide teave hanke vaates projektiplaani ajaskaala eelkalkulatsiooni ja lõppkalkulatsiooni protsessietappide all.

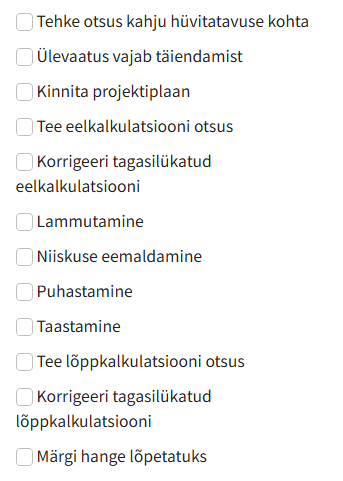

Pilt, millel on kujutatud tekst, kuvatõmmis, Font Kirjeldus on genereeritud automaatseltNende protsessietappide filtreerimiseks on Jälgimise vaates filtrite valikusse lisatud valikud „Tee kalkulatsiooni otsus“ ja „Korrigeeri tagasilükatud kalkulatsiooni“.
